关于公司建站的相关规定
为了优化公司建站流程,提高建站效率,更好的体现“为客户提供最优质的服务”的价值观,特对公司的建站做出如下规定:

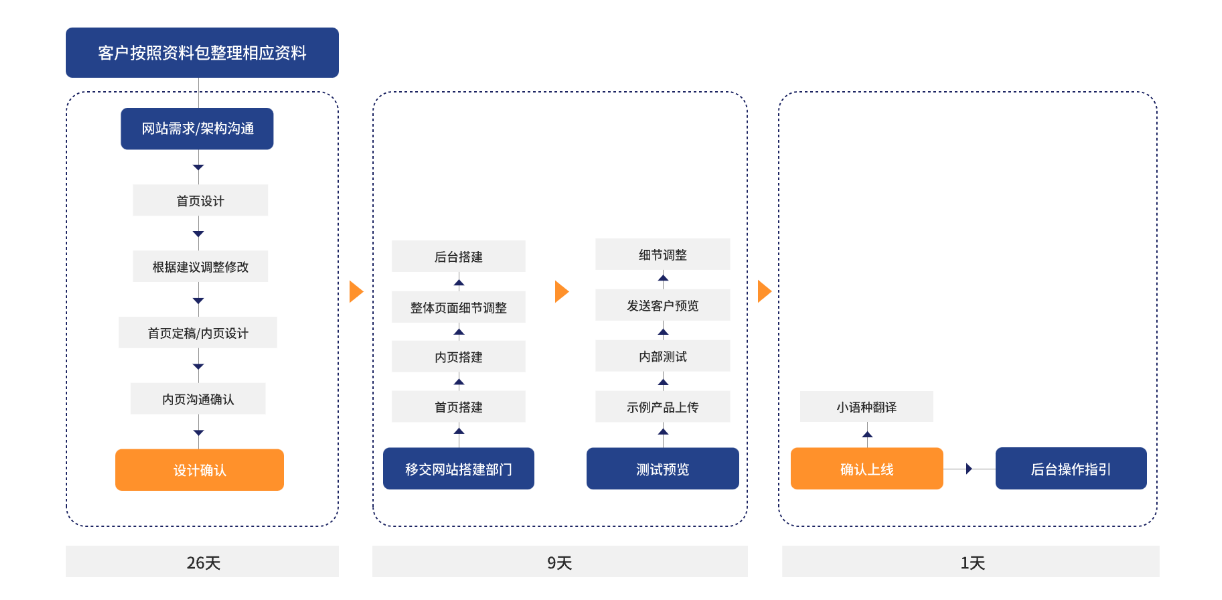

一、建站流程
二、建站周期
常规设计站建站周期(从客户提供资料起到出预览站)为35天,从客户提供资料起计算,其中设计26天,技术9天。模板站的建站周期为15天。
1、设计师自收到工单之日起2日内需与销售一起,与客户召开线上会议,明确告知公司的建站流程,客户需提供的资料内容(包括必须提供项),以及网站的设计风格等,并形成会议纪要发到客户群里。
2、线上会议后7日内,设计与销售需跟进客户资料提交情况,资料提交完整度为70%以上可进行首页及内页设计;资料提交完整度为30%-70%之间可进行首页设计,内页待资料提交到70%以上再进行设计;资料提交完整度为30%以下,原则上不进行设计,超时重新排队流转。特殊情况下,如特殊行业、模板站、或者公司安排,可在客户未提供资料或提供部分资料的情况下即开始设计。
3、设计完成后需在5日内与客户确认并流转到技术,如5日内客户未回复或未确认,则再给与5日时间,由销售主导,设计配合,跟进客户确认情况,如仍未确认,则在群里明确告知客户,建站重新排队流转。
4、技术部门完成网站搭建,自行检查无误后,先发公司内部设计师、SEO和SEM人员核对检查无误后再发客户确认,确保不出现错别字,版式错误等低级错误。客户须在3日内完成确认,如未回复或未确认,则再给与3日时间,由销售主导,技术配合,跟进客户确认情况,如仍未确认,则在群里明确告知客户,建站重新排队流转。
5、客户网站搭建后,客户需在5个工作日内完成产品上传并进行网站上线;如网站先上线,则要求客户5个工作日内完成产品上传,由SEM人员或者SEO人员和销售共同督促。特殊情况,公司可配合客户产品上传,尽快上线。
6、以上因客户未回复或未确认延误的时间,不计入总的建站周期内。建站重新排队流转时间原则上不超过20日。
三、相关要求
1、SEO部门按照行业整理行业网站设计模板(不少于3个),包括首页架构及应包含的模块等。
2、SEO和SEM部门汇总整理影响各自优化推广的因素,给到设计部和技术部,并定期更新。
3、设计部根据现有已完成的网站,按照行业整理出设计模板并不断更新。
4、技术部根据现有已完成的网站及设计部整理的设计模板,按照行业整理出源码库并不断更新。
5、SEO人员要从专业角度,对客户的网站设计稿提出不适合SEO优化的专业意见,并与设计人员一起反馈给客户。
6、相关进度情况需及时在公司建站进度共享表格里填写清楚。
7、对于客户反复修改情况,原则上不超过3次,如因反复修改造成超期,由相应责任人承担。特殊情况可寻求部门负责人、销售人员及公司提供支持和帮助。
8、前一阶段完成人员,需在群里及时提醒下一阶段工作对接人员。
四、奖惩规定
1、设计师每月完成常规建站(模板站除外)3个以上,需客户确认,且未超时,每多完成1个,奖励设计师200元.
2、技术人员每月完成常规建站(模板站除外)3个以上,发送预览站并经客户确认无误,且未超时,每多完成1个,奖励技术人员200元.
3、以上涉及到的人员,如未能在规定时间节点内跟进客户,每发生一次,扣罚责任人200元。
4、关于客户提出的问题,相关人员需及时给与反馈,客户信息超过24小时已读不回的,扣罚责任人200元。
5、除客户原因外造成的建站周期超时,给与相关责任人及部门负责人绩效扣罚。
以上规定自8月1日起实施,有疑义处以人力资源部解释为准。
安徽领聚数字技术有限公司
2023年8月14日
